哈密的風點亮重慶的夜。
綠電騰挪賦能山城發展。
6月10日,哈密-重慶±800千伏特高壓直流輸電工程(以下簡稱“疆電入渝”工程)投產送電,與川渝特高壓交流、渝鄂背靠背形成“兩直一交”外電入渝新格局。

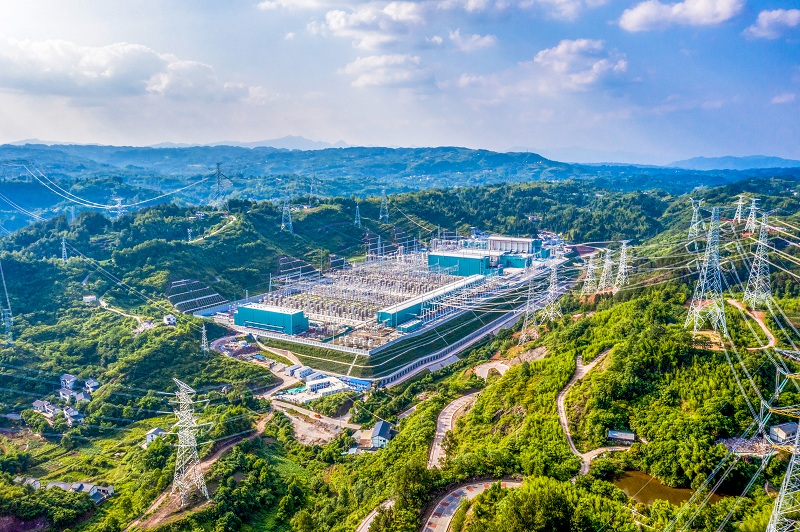

“疆電入渝”工程±800千伏渝北換流站。(劉青川 攝)
“疆電入渝”工程起于新疆巴里坤換流站,落點重慶渝北換流站,途經新疆、甘肅、陜西、四川、重慶五省市,總投資286億元,新建輸電線路2260公里和巴里坤、渝北兩座換流站。投產后,預計每年可向重慶輸送電能360億千瓦時,相當于1000萬家庭1年的用電量,其中超50%為清潔能源,有力支撐今年和未來一段時間重慶度夏高峰的負荷需求。
“國之大者”,能源擔當?!敖娙胗濉惫こ套?023年8月啟動建設以來,在國家電網公司和重慶市委、市政府的指導和關心下,國網重慶市電力公司攜手參建單位克服地形地貌復雜、建設工期緊、交叉作業點多面廣等困難,高質量、高效率完成了線路及渝北換流站建設任務,為支撐重慶經濟社會高質量發展寫下了濃墨重彩的一筆。
扛起責任,高效推進項目建設
大國重器“頂梁柱”,能源安全“壓艙石”。
“疆電入渝”添動能,綠色發展啟新篇。
時間回到2023年8月8日上午,哈密-重慶±800千伏特高壓直流輸電工程正式開工建設。作為落點重慶的第一條直流特高壓,它的建設意味著重慶將擁有輸送能力最大的電力“高速公路”,增強電力保供能力,助力重慶加快構建電網新格局。

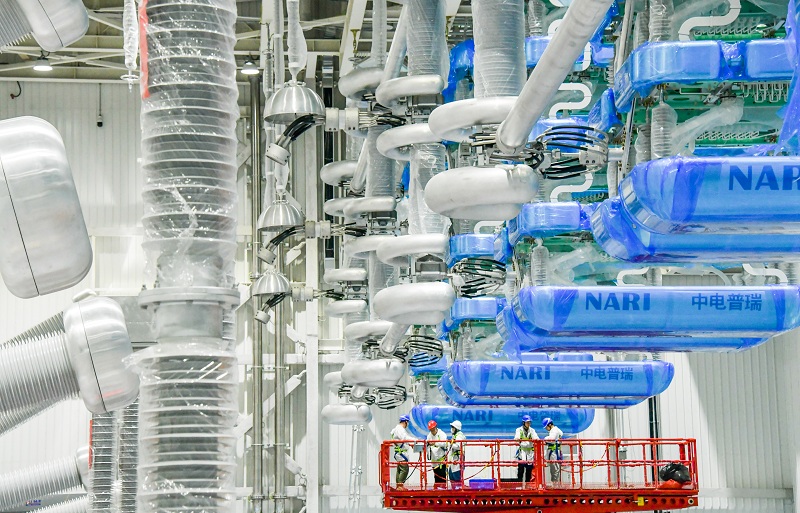

施工人員在“疆電入渝”工程±800千伏渝北換流站極一低端閥廳安裝檢查換流閥屏蔽罩。(王化全 攝)
作為整體工程的重要部分,在重慶渝北區大灣鎮太和村,占地面積超27公頃的特高壓換流站同步開工建設?!坝灞睋Q流站約40個足球場大小,是重慶占地面積最大、建設工程量最大、總投資最高的現代化換流站。該站投運后成為重慶電網接納新疆清潔能源的第一落點,大幅提升重慶的外電送入能力?!薄敖娙胗濉惫こ逃灞睋Q流站業主項目部副經理馬耀宇介紹。
“疆電入渝”工程是國家首批沙戈荒大型風電光伏基地外送工程之一,接入配套風電、光伏、光熱等新能源1020萬千瓦,支撐性煤電400萬千瓦。工程投運后,將進一步優化重慶的能源供應格局。
多年奮斗,一朝夢圓。這個重慶人民期盼許久的重大工程啟動建設后,全體建設者鉚足干勁,全力投入到工程的建設中。
2023年10月25日,渝北換流站項目征地前期工作全部完成,達到征地報件條件,前后僅僅用了62天。2023年11月18日,紅線內所有房屋全部拆除,并完成了補償安置費用的兌付。
不僅項目征地高效完成,場平挖填方量也創歷史新高。
2024年3月,經過5個月超常規施工作業,國網重慶電力組織施工單位完成了渝北換流站場平工作,較里程碑計劃提前了1個月。
“渝北換流站場地挖填方量292萬立方米,為全國特高壓換流站之最。場平高差達到了66米,挖填方量約等于30余個‘水立方’工程?!敝貞c送變電公司渝北換流站項目副經理王佐道說。
勠力同心,事半功倍。在全體建設者的奮戰下,“疆電入渝”工程建設的“速度與激情”不斷在這里上演。
2024年7月31日,渝北換流站工程全面進入電氣安裝階段。54天后,“疆電入渝”工程(重慶段)開始放線。3個多月后,“疆電入渝”工程(重慶段)全線貫通。
交流系統投運、直流系統調試圓滿收官、帶電試運行……在建設者的日夜奮戰下,一座現代化的換流站在山間拔節生長,將山城人民多年期盼的特高壓直流夢想定格在這里。
迎難而上,攻克工程建設難題
心中有夢,腳下有力。雖有坎坷,務期必成。
6月5日,從大灣鎮炒米巖的山頭俯瞰,渝北換流站內布滿了電抗器、換流變、GIS等電氣設備,嶄新的鐵塔高高聳立,亮錚錚的銀線延伸至遠方,與周邊的群山形成鮮明對比。

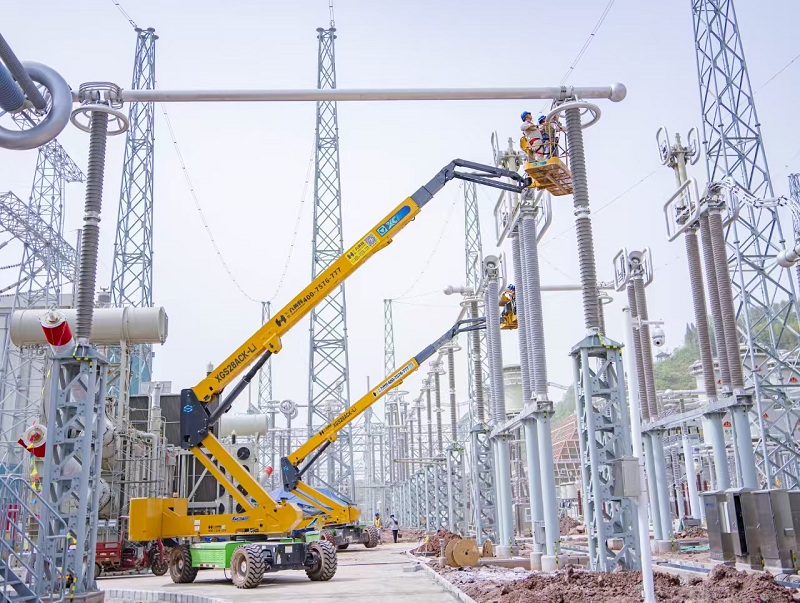

施工人員在“疆電入渝”工程±800千伏渝北換流站安裝直流母線。(況敏 攝)
22個月,要在被稱為“六梁七溝一河道”上建成一座現代化的換流站,這對首次參與特高壓直流建設的國網重慶電力的建管人員來說,無疑是一個前所未有的艱巨考驗。
“建設工期緊,從土建主體開工到啟動帶電交流系統工期僅14個月,到低端直流系統安裝調試不足15個月;施工難度大,現場地形地貌復雜……”談及渝北換流站建設面臨的挑戰,國網重慶電力建設部特高壓建設處副處長陳進扳起手指如數家珍。
再難也要上,再硬的骨頭也要啃。建設者們發揚“特別負責任、特別能戰斗、特別能吃苦、特別能奉獻”的電網鐵軍精神,凝心聚力,迎難而上,不斷攻克工程建設中的難題。
建設工期緊,那就不分晝夜加班加點趕。2023年10月10日,渝北換流站場平啟動后,每當夜幕降臨,施工現場燈火通明,挖掘機不停揮舞機械“手臂”,運土車來回穿梭,工人們緊張進行開挖作業……
為了讓主體施工單位盡快進場,項目部把站區挖方分為5個作業面、填方分為4個作業面,各個工作面晝夜交替,兩班倒作業,24小時不停工。
“場平建設中調配近200臺大型機械,高峰期參建人數超2000人。”國網重慶建設公司副總經理、渝北換流站工程業主項目部項目經理李自若說,建設團隊在5個月時間里,克服交叉作業點多面廣、自然環境多變、站址緊靠人口密集區等困難,為渝北換流站建設筑牢了“根基”。
除了爭分奪秒“搶”進度,建設者們還注重補短板,在實操作業中學習掌握特高壓設備的安裝、調試技能,實現從“門外漢”到“專業選手”的轉變。
“我們也能安裝換流變了……”2024年12月1日,經過4天的忙碌作業,重慶送變電公司獨立完成首臺渝北換流站低端換流變的安裝施工后,參與現場安裝的員工們歡欣鼓舞。
項目建設之前,重慶送變電公司從未參與過換流變的安裝施工。為了盡快掌握這門技術活,項目部決定向同在渝北換流站參與工程建設的安徽送變電公司的同行學習。
重慶送變電公司渝北換流站b包項目副經理王偉說:“第一臺換流變由安徽送變電公司安裝,我們向他們學習換流變的套管、附件等安裝流程、工藝。從第二臺起,我們就獨立自主安裝?!?/span>
工程建設既需要拼勁,也需要巧勁。國網重慶電力結合現場實際,不斷創新方法,精益項目管理,加快推進工程建設。
2024年10月25日,渝北換流站現場一派繁忙景象。現場豎立的全過程現場管控平臺上,清晰地呈現了工程信息化模型以及建設進度、工藝模擬、現場管控等一系列數據信息,助力工程安全高效建設。
“模型一比一展示了工程最終建成情況,校核并避免了管線碰撞等錯誤,對進度計劃進行了可視化展示,并對施工關鍵點進行了工藝模擬?!庇灞睋Q流站項目部建設協調專責許永平指著工程模型說,“智慧管控”平臺實現了安全、質量、進度等方面的實時監控與預警,提升了管理水平,降低了作業風險。
信念如炬照前路,奮斗如歌書華章。一座現代化的換流站正快速在山間崛起。特高壓直流入渝的電力“高速公路”漸行漸近。
勠力同心,拼搏奉獻共鑄輝煌
使命在肩,無懼風雨。奮勇拼搏,不負韶華。
作為國家“十四五”能源重點工程,“疆電入渝”工程的建設推進,自始至終,離不開重慶市各級黨委、政府的大力支持,離不開國家電網公司的關心指導,離不開全體參建人員的無私奉獻。

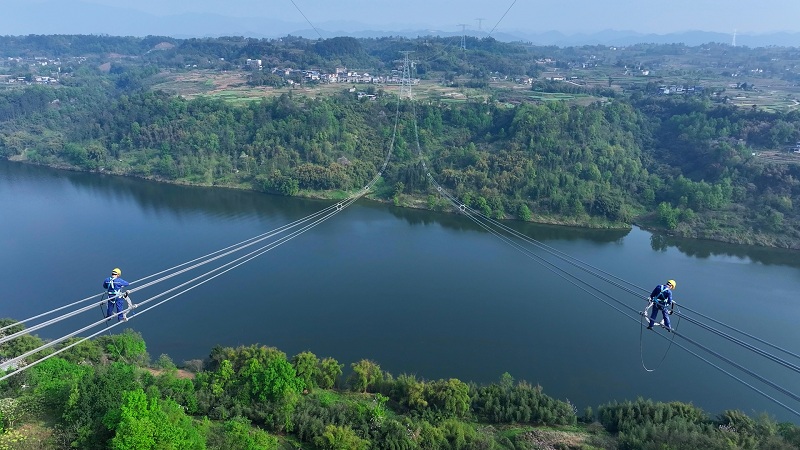

國網重慶超高壓公司員工對哈密—重慶±800千伏特高壓直流輸電工程(重慶段)開展跨江走線驗收作業。(李濤 攝)
“疆電入渝”工程自啟動建設以來,重慶市主要領導批示全力加快推動工程建設。市級層面成立協調專班,由常務副市長任工作專班組長,建立專項協調機制,積極協調陜西、甘肅、四川等沿線省政府,僅用100天就完成征地批文、30天完成房屋拆遷,節約手續辦理時間2個月以上。
與此同時,“疆電入渝”工程也受到了國家電網公司的高度重視。張智剛董事長親自部署,將該工程作為國家電網2025年擬投運的五條直流工程中的“一號工程”全力推進。潘敬東副總經理多次到現場指導,推動工程建設。
上級有部署,下級有行動。國網重慶電力成立特高壓入渝工程領導小組,下設規劃建設、生產準備、調控運行、綜合保障四個小組,負責該工程的建設、調試、投產等工作。該公司主要領導、分管領導多次深入一線指導協調,確保工程建設有力有序推進。
在多方協同高效推進工程建設的同時,國網重慶電力結合“耀紅巖”品牌建設,打造“耀紅巖·耀”系列子品牌“渝北換”,用品牌的力量推進工程建設。
國網重慶建設公司、國網重慶市北供電公司協同利益相關方,通過融入社會責任根植理念,以助力有序建設為導向,以互利共贏為出發點,打造“政府主導統籌、企業協同發力、村民參與共建”多元共治新模式,形成共商共擔共享成果的合作機制,構建現代農村能源生態體系,推進前期征地安置工作。
路在腳下,事在人為。建設者們發揚新時代“渝公”移山精神,舍小家顧大家,先后移開“規劃協調難、建設條件差、技術基礎弱”三座“大山”。
“缺陷消除了,終于可以瞇一會了?!?月19日9時,渝北換流站調相機閥蘭噴淋系統補不進去水的問題解決后,徹夜未眠的國網重慶超高壓公司生技部特高壓檢修專責文柄林松了一口氣。從5月18日下午開始,文柄林一直在現場配合查找并處理調試期間發現的這個設備缺陷。
“白+黑”、24小時連軸轉,對參加調試的人員來說已是工作常態。
4月22日晚11時,渝北換流站電閃雷鳴、大雨傾盆。但站內控制樓現場繼電保護室內卻燈火通明。國網重慶電科院技術中心副主任董光德和他的同事正在檢查設備、核對試驗數據。2個小時后,500千伏母線交流濾波器信號異常的缺陷徹底消除,試驗順利完成,董光德緊繃的神經終于松弛下來。
道遠且長,雖遠必達;心之所向,行必能至。國網重慶電力將始終扛牢電力保供的首要責任,不斷優化電網架構,持續提升供電能力,為譜寫中國式現代化重慶篇章貢獻力量。(游紹斌)
信息來源:公司黨委宣傳部、建設部,國網重慶電科院、國網重慶超高壓公司、國網重慶建設公司
